Hal yang boleh dan tidak boleh dilakukan dalam pengujian dan pengoperasian instalasi distribusi dan transmisi di lokasi

Seni pengujian dan pengoperasian

Tujuan dari rencana inspeksi dan pengujian lokasi untuk pengujian dan komisioning adalah untuk menetapkan kerangka kerja komprehensif untuk melakukan kegiatan pengujian dan komisioning di lokasi. Sesederhana itu! Pengujian dan komisioning di lokasi instalasi transmisi atau distribusi merupakan prosedur akhir yang dilakukan untuk memverifikasi fungsi yang tepat dari instalasi dan kepatuhannya terhadap spesifikasi yang telah ditetapkan.

Hal yang boleh dan tidak boleh dilakukan dalam pengujian dan pengoperasian instalasi distribusi dan transmisi di lokasi (kredit foto: Warna RS Sdn. Bhd.)

Biasanya, peralatan menjalani pengujian di pabrik, dan merupakan tanggung jawab insinyur komisioning untuk memastikan perakitan dan pemasangan peralatan yang benar. Tujuan utama dari rencana inspeksi dan pengujian di lokasi untuk pengujian dan komisioning adalah:

Tujuan pertama adalah verifikasi pemasangan peralatan yang telah ditentukan dengan benar. Tujuan kedua adalah konfirmasi fungsi peralatan yang benar dan tidak adanya kerusakan selama pengiriman atau pemasangan. Tujuan ketiga adalah untuk memastikan bahwa operasi/fungsi yang diinginkan tercapai dengan desain yang dipilih.

Tujuan keempat, dan tak kalah penting, adalah untuk memperoleh koleksi gambar as-built dan data uji untuk referensi di masa mendatang guna mempermudah perubahan dan pemeliharaan berkala.

Sebelum melakukan pengujian dan penugasan, sangat penting bahwa prosedur dan catatan pengujian telah disetujui oleh klien dan bahwa insinyur penugasan memiliki pola pikir yang tepat untuk melaksanakan tugas-tugas tersebut secara sistematis dan profesional.

Oke, mari kita bahas detailnya!

1. Personil dan Tanggung Jawab

Koordinator Pengoperasian:

Seorang Koordinator Komisioning bertugas mengkoordinasikan semua aktivitas yang terkait dengan pengujian dan komisioning, serta melaksanakan rencana inspeksi dan pengujian lokasi untuk proses-proses tersebut.

Insinyur Pengujian dan Komisioning:

Seorang Insinyur Pengujian dan Komisioning bertanggung jawab untuk melakukan pengujian dan komisioning peralatan, sambil memastikan kepatuhan terhadap proses yang sesuai. Setelah menyelesaikan semua pengujian, ia akan menandatangani catatan pengujian yang sesuai dan meminta perwakilan yang menyaksikan untuk melakukan hal yang sama.

Insinyur Pengujian dan Komisioning bertanggung jawab atas hal-hal berikut:

Pejabat Penanggung Jawab Pengoperasian akan menyiapkan Rencana Tahapan Pengoperasian selama periode pengembangan proyek.

Rencana tahapan akan memberikan deskripsi komprehensif tentang pengaturan yang dimaksudkan untuk desain gardu induk, distribusi, dan transmisi/sub-transmisi utama pada setiap tahap proses komisioning . Informasi tahapan komisioning harus digunakan sepanjang pembuatan spesifikasi desain untuk menjamin bahwa desain untuk semua instalasi utama, sistem sekunder, dan sistem proteksi dikembangkan untuk setiap tahapan komisioning yang dimaksudkan.

Rencana Tahapan Komisioning adalah dokumen komprehensif yang menguraikan tahapan komisioning yang dimaksudkan secara luas dan menyeluruh.

Petugas Komisioning bertanggung jawab atas pembuatan Rencana Penghentian Operasional Komisioning . Rencana ini akan menguraikan penghentian operasional spesifik pabrik dan sistem yang dibutuhkan untuk berhasil melaksanakan tahapan komisioning proyek yang telah dijadwalkan.

Selama penyusunan rencana pemadaman, perlu adanya kontak erat dengan Tim Kepemimpinan Proyek untuk mengelola risiko jaringan secara efektif selama tahap pengoperasian.

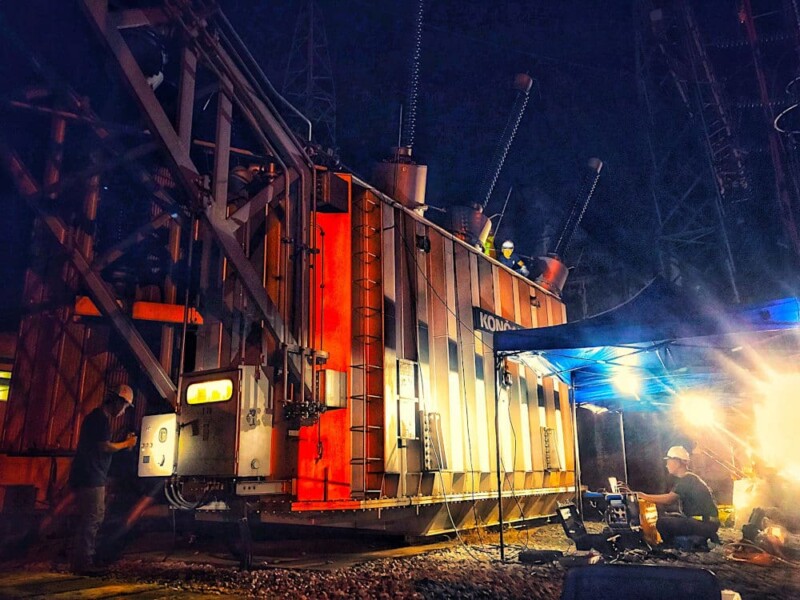

Gambar 1 – Para insinyur pengujian dan komisioning sedang melakukan pengujian transformator daya di malam hari (kredit foto: Warna RS Sdn. Bhd.)

Tanggung jawab lain dari Insinyur Komisioning adalah membuat Rencana Inspeksi dan Pengujian serta Laporan Pengujian . Dokumen-dokumen ini berfungsi sebagai langkah pengendalian mutu dan menguraikan persyaratan pengujian spesifik untuk instalasi utama dan sistem sekunder.

Insinyur Komisioning yang ditunjuk akan bertanggung jawab untuk membuat Rencana Inspeksi dan Pengujian serta Laporan Pengujian untuk setiap tahap komisioning selama fase awal implementasi proyek.

2. Keamanan dan potensi kecelakaan

Dari sudut pandang keselamatan, pengujian dan pengoperasian instalasi distribusi dan transmisi sering dilakukan dalam kondisi berbahaya . Risiko kecelakaan harus selalu dipertimbangkan dan personel pengujian dan pengoperasian harus sepenuhnya menyadari bahaya yang ada dan harus tahu bagaimana melakukan pekerjaan mereka untuk menghindari bahaya tersebut.

2.1 Persyaratan untuk Daftar Periksa Kesehatan & Keselamatan

Pengawas dari pihak produsen wajib melakukan penilaian komprehensif terhadap kondisi kesehatan dan keselamatan di area kerja . Oleh karena itu, ia melengkapi daftar periksa kesehatan dan keselamatan untuk instalasi. Jika ditemukan kekurangan, maka perlu dilakukan pengisian daftar periksa komprehensif tersebut.

Kecuali ditemukan kesalahan, tidak perlu melengkapi daftar periksa secara lengkap.

2.2 Sengatan listrik

Tidak diragukan lagi, bahaya paling signifikan yang terkait dengan pengujian dan pengoperasian instalasi listrik adalah kemungkinan sengatan listrik . Kecelakaan sengatan listrik sangat unik karena individu yang terlibat jarang menerima pemberitahuan sebelumnya, karena risiko tersebut tidak dapat dideteksi oleh indra manusia.

Sekadar menyentuh komponen sistem yang ” beraliran listrik ” secara singkat, meskipun tidak menunjukkan tanda-tanda bahaya melalui suara atau gerakan, sudah cukup untuk mengakibatkan kecelakaan serius .

Lima Aturan Keamanan:

  1. Memutus sambungan
  2. Pengamanan terhadap penutupan kembali
  3. Pengujian untuk memastikan tidak adanya tegangan
  4. Pembumian dan korsleting
  5. Menutup atau memagari bagian-bagian yang masih dialiri listrik di sekitarnya.
Gambar 2 – Insinyur melakukan pengujian dan komisioning bank kapasitor tegangan tinggi (kredit foto: Warna RS Sdn. Bhd.)

2.3 Metode kerja dan tegangan

Pengujian dan pengoperasian suatu pabrik seringkali perlu diselesaikan dalam jangka waktu yang singkat dan melibatkan banyak individu dari berbagai perusahaan. Para profesional pengujian dan pengoperasian harus mempertimbangkan dua kemungkinan penyebab kecelakaan:

  • Skenario bertekanan tinggi yang membutuhkan tindakan segera daripada pertimbangan sistematis.
  • Situasi tegang muncul selama fase pembangkitan energi , terutama ketika salah satu pasangan tidak mengetahui tindakan yang dilakukan oleh pasangan lainnya.

Para petugas pengujian dan pengoperasian harus selalu menghindari terpengaruh oleh harapan klien, tekanan ekonomi, atau faktor lain apa pun yang dapat membahayakan keselamatan personel.

Sepanjang seluruh prosedur yang melibatkan penyediaan energi, individu (pelanggan/insinyur konsultan) yang bertanggung jawab mengoperasikan fasilitas tersebut bertanggung jawab untuk memberikan semua perintah dan instruksi terkait operasi, sambungan, pentanahan sementara, dan hal-hal relevan lainnya.

Selama urutan pengaktifan energi, semua komunikasi antara individu yang bersangkutan dan para profesional pengujian dan komisioning dari pabrikan harus dilakukan secara eksklusif melalui satu orang, yaitu kepala insinyur komisioning . Langkah ini diterapkan untuk menghindari kesalahpahaman yang berpotensi fatal.

Kepala teknisi komisioning dari pabrikan akan memberikan instruksi tentang cara melakukan pengukuran dan prosedur pencarian kesalahan yang diperlukan pada peralatan listrik. Hal ini dilakukan untuk mengurangi bahaya kecelakaan yang mungkin terjadi ketika ada ketidakpastian tentang tanggung jawab.

Semua individu di sekitar pabrik harus diberi edukasi menyeluruh tentang bahaya yang timbul ketika sirkuit bantu pabrik diaktifkan .

2.4 Personel Pelanggan dan Pihak Ketiga

Seringkali, para profesional pengujian dan penugasan dari pihak produsen menerima bantuan dari personel yang dipekerjakan oleh pelanggan dan pihak ketiga, terutama selama keterlibatan pengawasan . Dalam situasi seperti itu, sangat penting bagi staf pengujian dan penugasan untuk sepenuhnya menyadari bahwa mereka memiliki tanggung jawab atas keselamatan rekan-rekan mereka, karena mereka secara pribadi mengawasi tugas-tugas harian.

Para profesional di bidang pengujian dan pengoperasian memiliki kewajiban untuk memastikan bahwa personel yang terlibat sepenuhnya diberi informasi tentang potensi bahaya dan mengetahui tindakan yang tepat untuk mencegah risiko tersebut.

Selain memberikan instruksi lisan, disarankan untuk menawarkan kesempatan kepada para pekerja yang membantu untuk meninjau dokumen ini sebagai cara untuk memberi tahu mereka tentang potensi risiko yang terkait dengan pekerjaan pengujian dan pengoperasian .

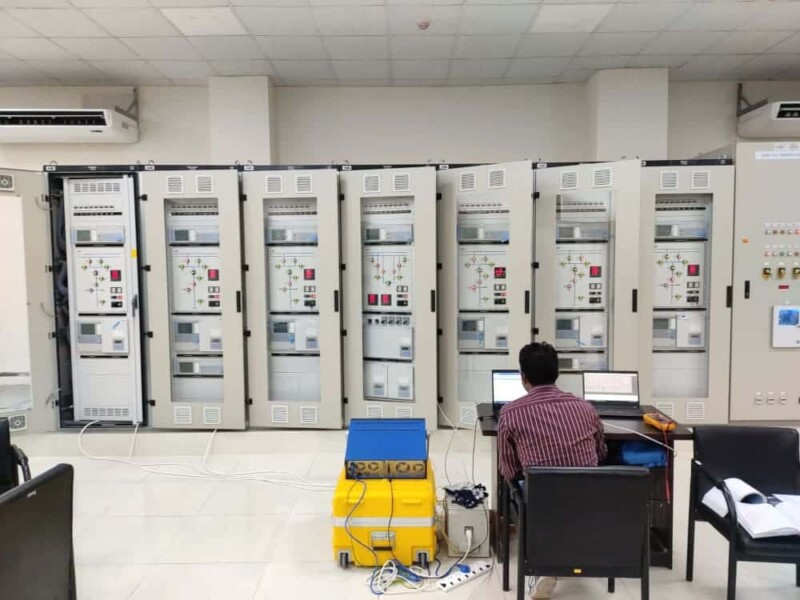

Gambar 3 – Pengujian panel kontrol dan proteksi relai sesuai dengan rencana terperinci

2.5 Verifikasi pekerjaan dan operasional

Verifikasi tertulis digunakan untuk menjamin keamanan maksimal saat mengerjakan atau memasang peralatan listrik di gardu listrik yang bertegangan. Verifikasi ini memberikan informasi tentang kondisi terkini dari segmen peralatan tertentu.

Dua masalah yang paling umum adalah verifikasi pekerjaan dan verifikasi operasional. Mari kita bahas masing-masing secara singkat.

2.5.1 Verifikasi pekerjaan:

Verifikasi ini memastikan bahwa area tertentu di pabrik benar-benar terputus dari sumber daya listrik, terhubung ke ground dengan benar, dan mengalami korsleting yang cukup sesuai dengan spesifikasi dalam proses verifikasi. Ini juga berarti bahwa status yang ditetapkan untuk bagian tersebut akan tetap berlaku hingga orang yang bertanggung jawab untuk memverifikasi pekerjaan tersebut mengeluarkan konfirmasi tentang fungsinya.

2.5.2 Verifikasi operasional:

Verifikasi bahwa bagian tertentu dari instalasi, tempat penerbit verifikasi tersebut bekerja, siap beroperasi. Ini berarti bahwa bagian yang dimaksud berada dalam kondisi seperti yang dinyatakan dalam verifikasi dan bahwa semua sambungan pembumian dan korsleting , yang dibuat oleh penerbit verifikasi, telah dihilangkan.

Verifikasi pekerjaan dan operasional sering kali digabungkan dalam satu dokumen, yaitu ” Izin Kerja “. Dokumen ini, “Izin Kerja”, dikeluarkan sebagai verifikasi pekerjaan oleh orang yang bertanggung jawab atas operasional dan disimpan oleh personel penugasan hingga pekerjaan yang diperlukan telah selesai dan bagian pabrik yang bersangkutan siap beroperasi.

Selama urutan pengaktifan energi, semua komunikasi antara individu yang bersangkutan dan para profesional pengujian dan komisioning dari pabrikan harus dilakukan secara eksklusif melalui satu orang, yaitu kepala insinyur komisioning . Langkah ini diterapkan untuk menghindari kesalahpahaman yang berpotensi fatal.

Personel yang bertugas kemudian menandatangani dokumen tersebut (Verifikasi Operasional) dan mengembalikannya kepada orang yang bertanggung jawab atas operasional.

Jika pelanggan menggunakan sistem izin kerja, izin tersebut harus diperoleh sebelum memulai pekerjaan pada bagian pabrik yang sebelumnya telah beroperasi.

Pengoperasian dan pemasangan peralatan dan sistem tenaga listrik tegangan menengah/rendah.

2.6 Tanggung Jawab Operasional

Peran seorang insinyur yang bertanggung jawab untuk mengawasi fungsi fasilitas yang baru dibangun, dan karenanya bertanggung jawab untuk memastikan keselamatan orang-orang yang terlibat, sejak fasilitas tersebut dioperasikan hingga pelanggan mengambil alih kendali, tidak selalu didefinisikan dengan baik . Ide intinya adalah bahwa pelanggan memikul tanggung jawab penuh atas pengoperasian dan keselamatan pabrik setelah pabrik tersebut dioperasikan.

Pernyataan tersebut menunjukkan bahwa pelanggan bertanggung jawab atas beberapa tugas, termasuk mengamankan bagian yang dialiri listrik, memasang kunci pada pintu ruang kendali, memasang rambu peringatan, dan segera menerapkan semua tindakan pencegahan lain yang diperlukan.

Sebelum pembangkit listrik dinyalakan, pelanggan atau konsultan teknik harus diberitahu bahwa pembangkit listrik (atau bagian pembangkit listrik) telah siap beroperasi. Setelah daya dinyalakan, pelanggan sepenuhnya bertanggung jawab untuk mengoperasikan dan memastikan keselamatan pembangkit listrik. Meskipun hal ini mungkin bertentangan dengan perjanjian kontraktual, namun tetap penting untuk mematuhinya guna memastikan bahwa semua pihak mengetahui situasi terkini.

Namun, sangat penting bagi para ahli pengujian dan penugasan untuk memverifikasi bahwa klien telah menerapkan tindakan pencegahan keselamatan yang memadai . Jika klien tidak memiliki organisasi yang terstruktur dengan baik dan tindakan pencegahan keselamatan dianggap tidak memadai, staf pengujian dan penugasan harus menjamin bahwa langkah-langkah yang tepat telah diterapkan, dengan mempertimbangkan keselamatan mereka sendiri sebagai prioritas utama.

Selama urutan pengaktifan energi, semua komunikasi antara individu yang bersangkutan dan para profesional pengujian dan komisioning dari pabrikan harus dilakukan secara eksklusif melalui satu orang, yaitu kepala insinyur komisioning . Langkah ini diterapkan untuk menghindari kesalahpahaman yang berpotensi fatal.

Beberapa contoh dari langkah-langkah tersebut meliputi:

  • Tindakan mengisolasi dan mengamankan area dengan peralatan listrik yang masih aktif di gardu induk.
  • Tindakan mengisolasi transformator yang masih bertegangan dengan memasang penghalang.
  • Proses mengisolasi dan mengamankan area spesifik dari panel distribusi listrik dalam ruangan yang telah dialiri daya listrik.

Penerapan langkah-langkah keamanan, seperti pemasangan gembok pada pagar di sekitar bank kapasitor, diperlukan untuk memastikan keselamatan di daerah yang dialiri listrik. Penting untuk selalu menyerahkan kunci kepada personel operasional pelanggan.

Gambar 5 – Rantai kuning-hitam yang melindungi area pengujian

KONTEN PREMIUM

Kumpulan artikel yang dikhususkan tentang “gardu induk” dari sistem pembangkitan, transmisi, instalasi gardu induk, pengujian dan pengoperasian, pemasangan, dan topik penting lainnya yang di tulis dari insiyur listrik berpengalaman dari beberapa negara yang dapat membantu anda mendapatkan wawasan baru dan mengasah keterampilan teknis Anda
